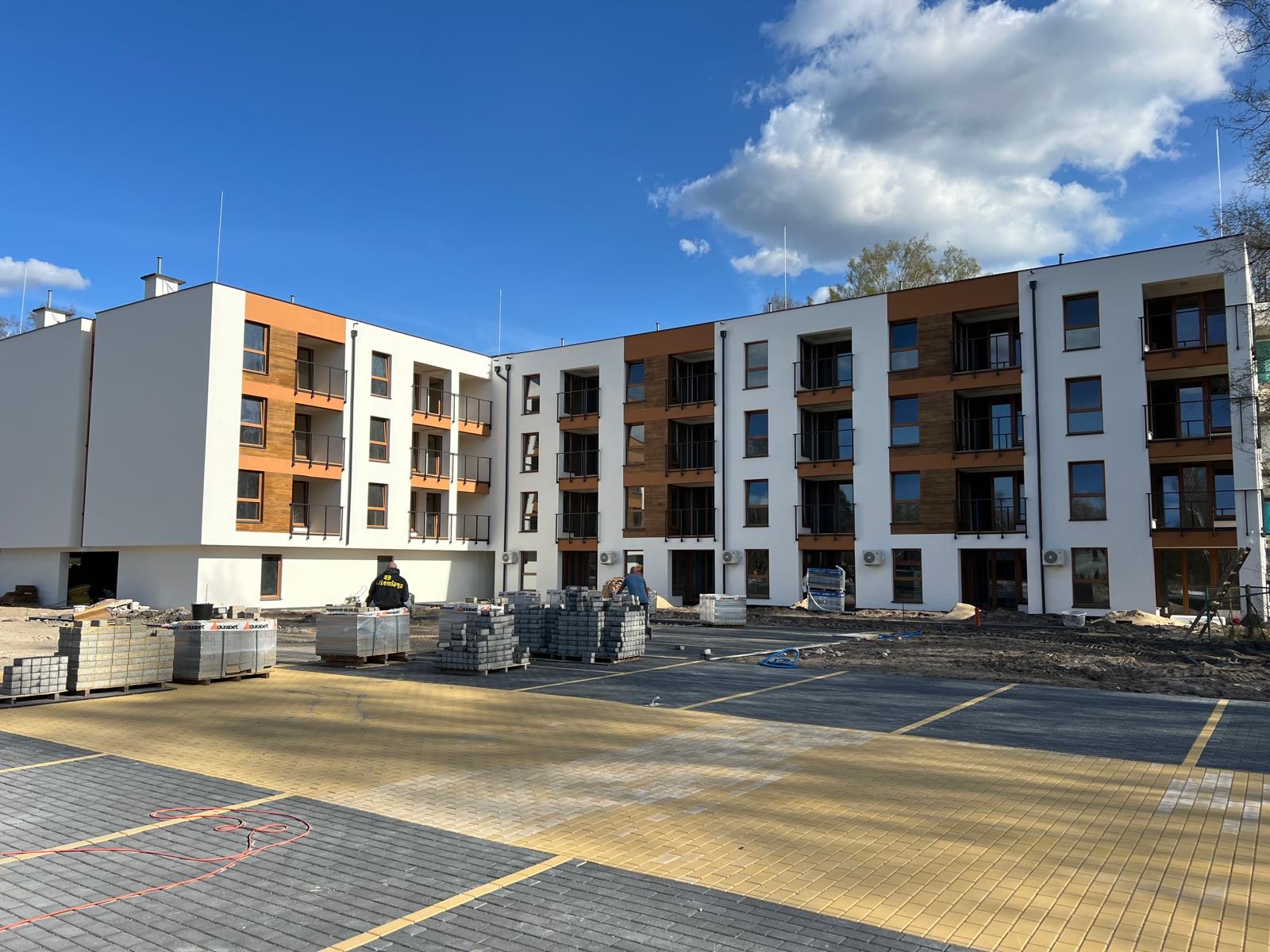

Chcielibyśmy przekazać najnowsze informacje dotyczące postępu prac w naszej inwestycji Enclawa Mielno 4. Z przyjemnością informujemy, że wszystkie działania przebiegają zgodnie z harmonogramem, a budowa zbliża się do końcowego etapu. W ostatnim czasie:
Budynek posiada skończoną elewację na 3 z 4 ścian, a prace nad dokończeniem ostatniej ściany są mocno zaawansowane. Położono tynki na kondygnacjach 0, 1 i 2. We wszystkich lokalach rozstały wykonane instalacje elektryczne i hydrauliczne.

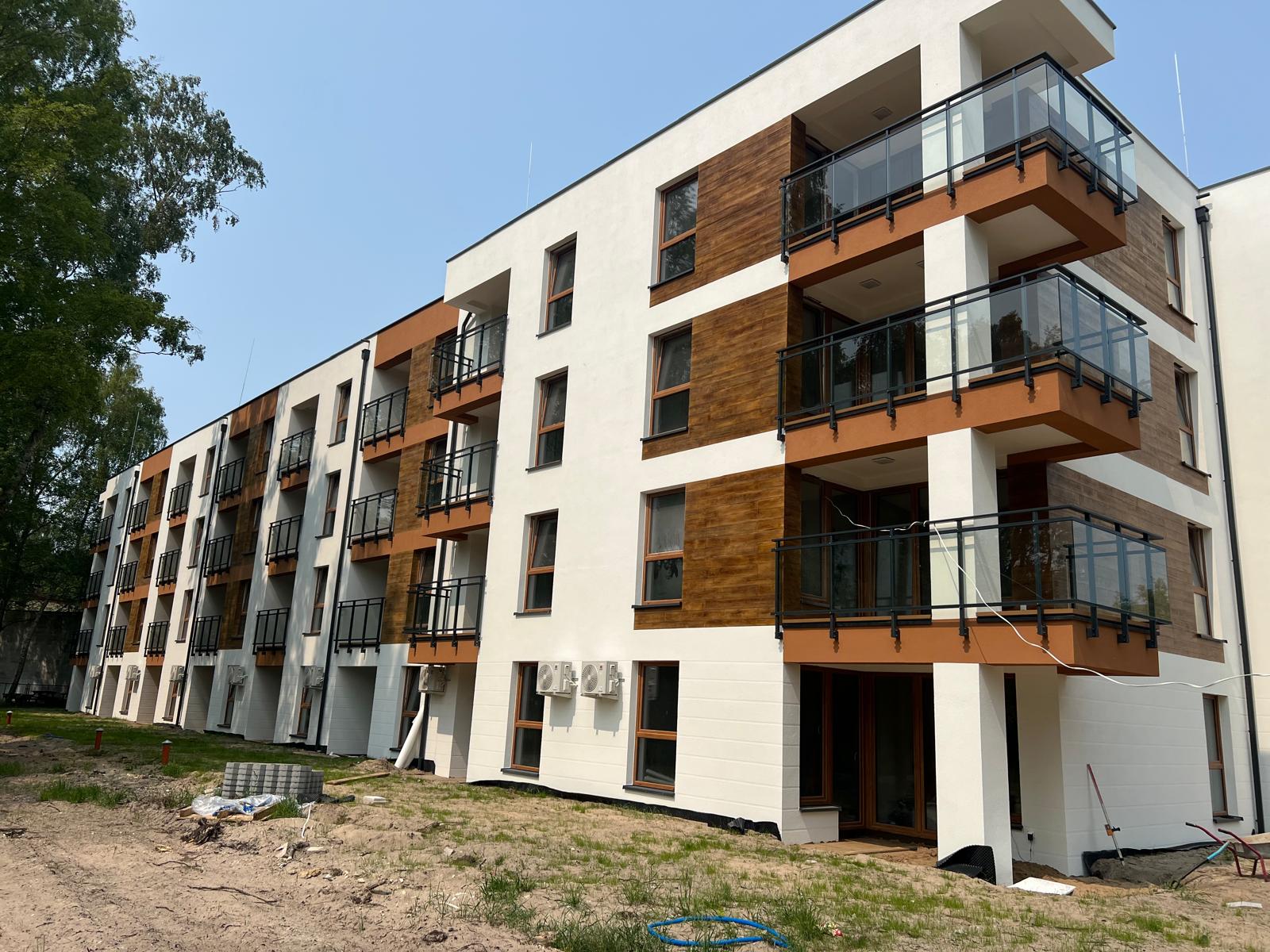

Prace nad ostatnimi elementami, i przygotowania do odbiorów 🙂
Odbiory budynku wrzesień 2025.
Intensywne prace na budowie korzystając z pięknych wakacji i niezwykłych widoków zza okna 🙂
Lipiec i korzystając z pogody mamy skończoną elewację na połowie budynku. Elektryka, hydraulika gotowa na parterze, 1 i 2 piętrze. Tynki na parterze oraz 1 piętrze. Wstawione zostały okna oraz zakończyliśmy izolację dachu.
Prace nad ostatnimi elementami, i przygotowania do odbiorów zaczynając od windy 🙂 Odbiory apartamentów wakacje 2025.

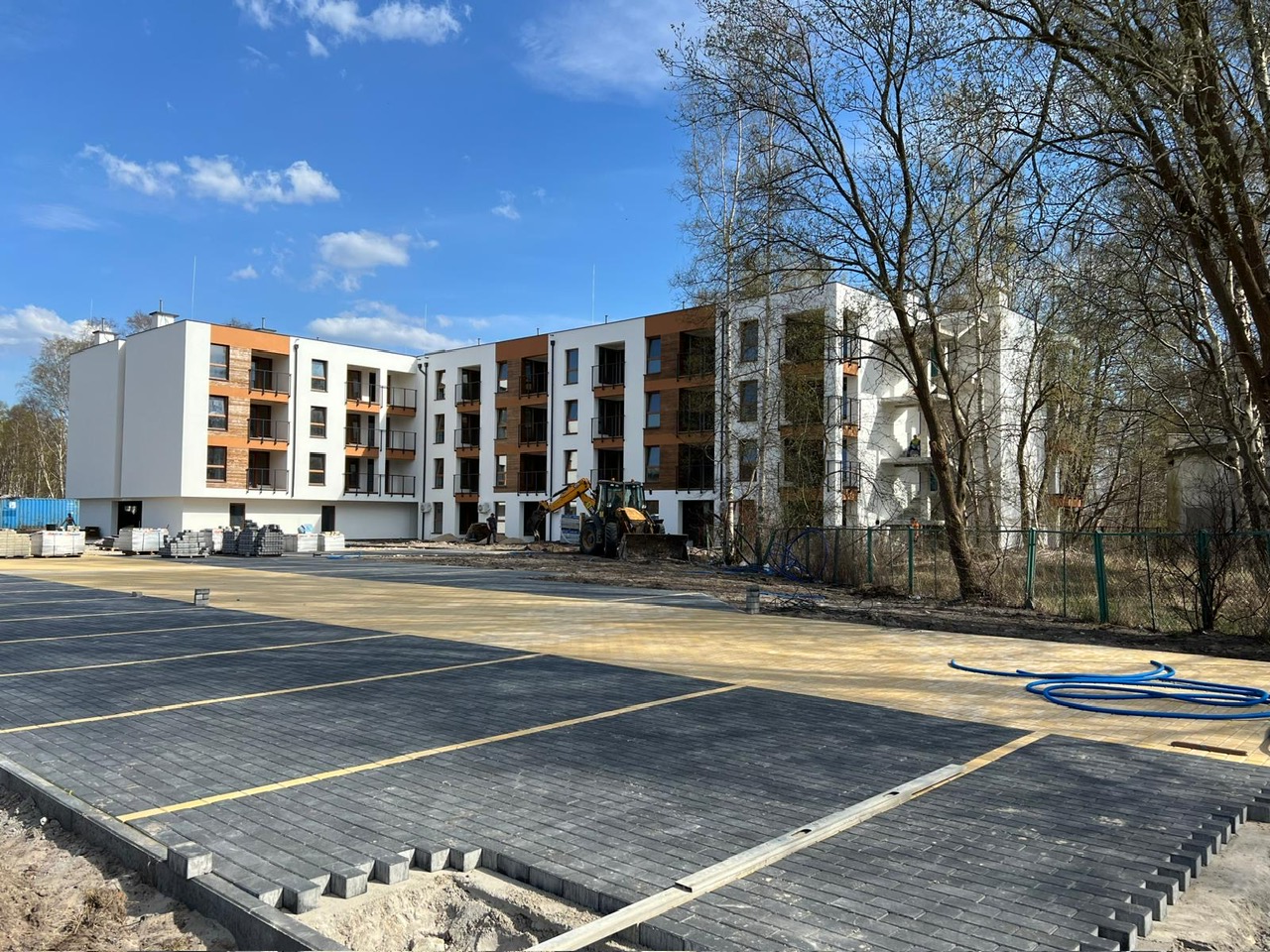

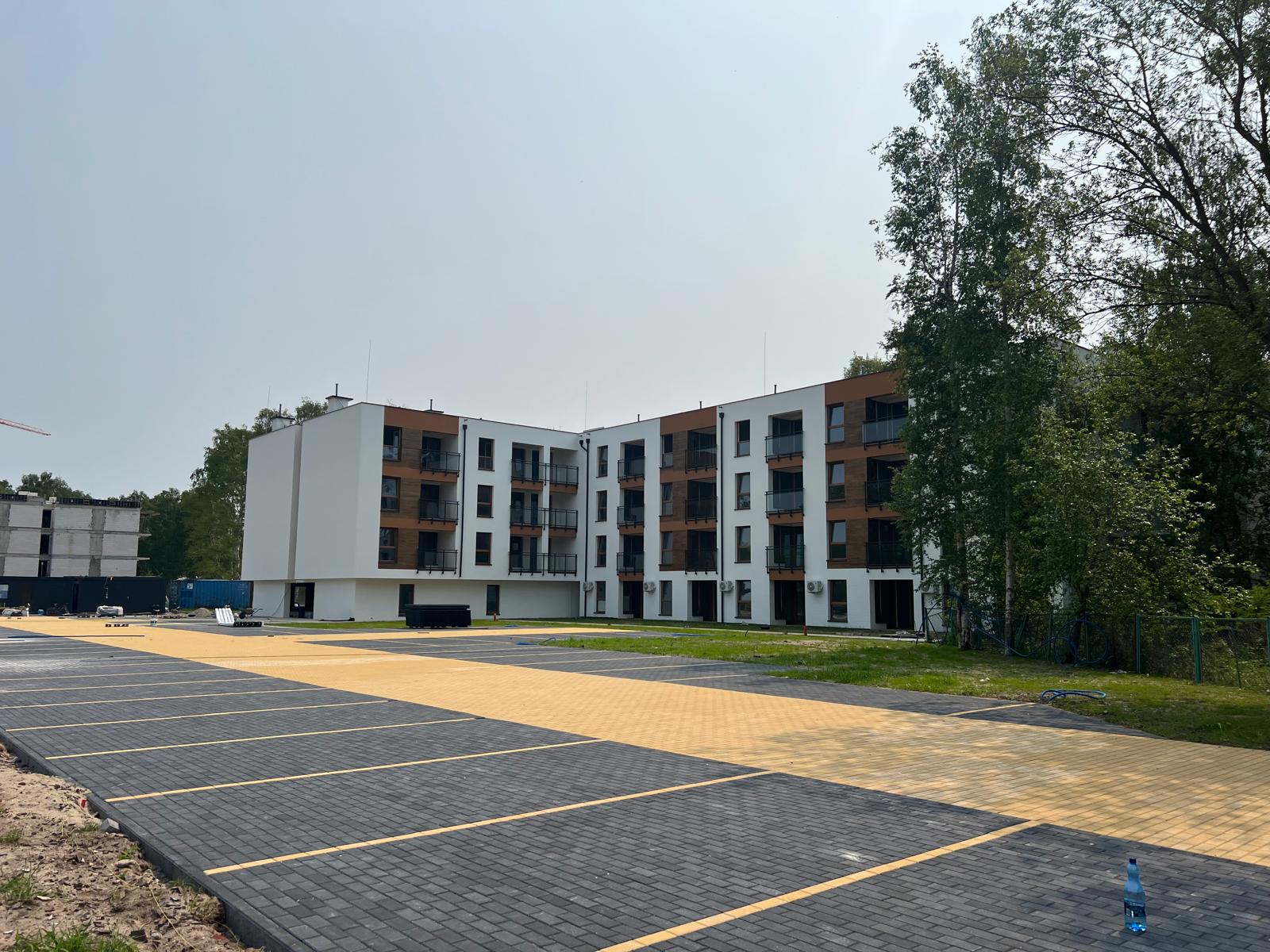

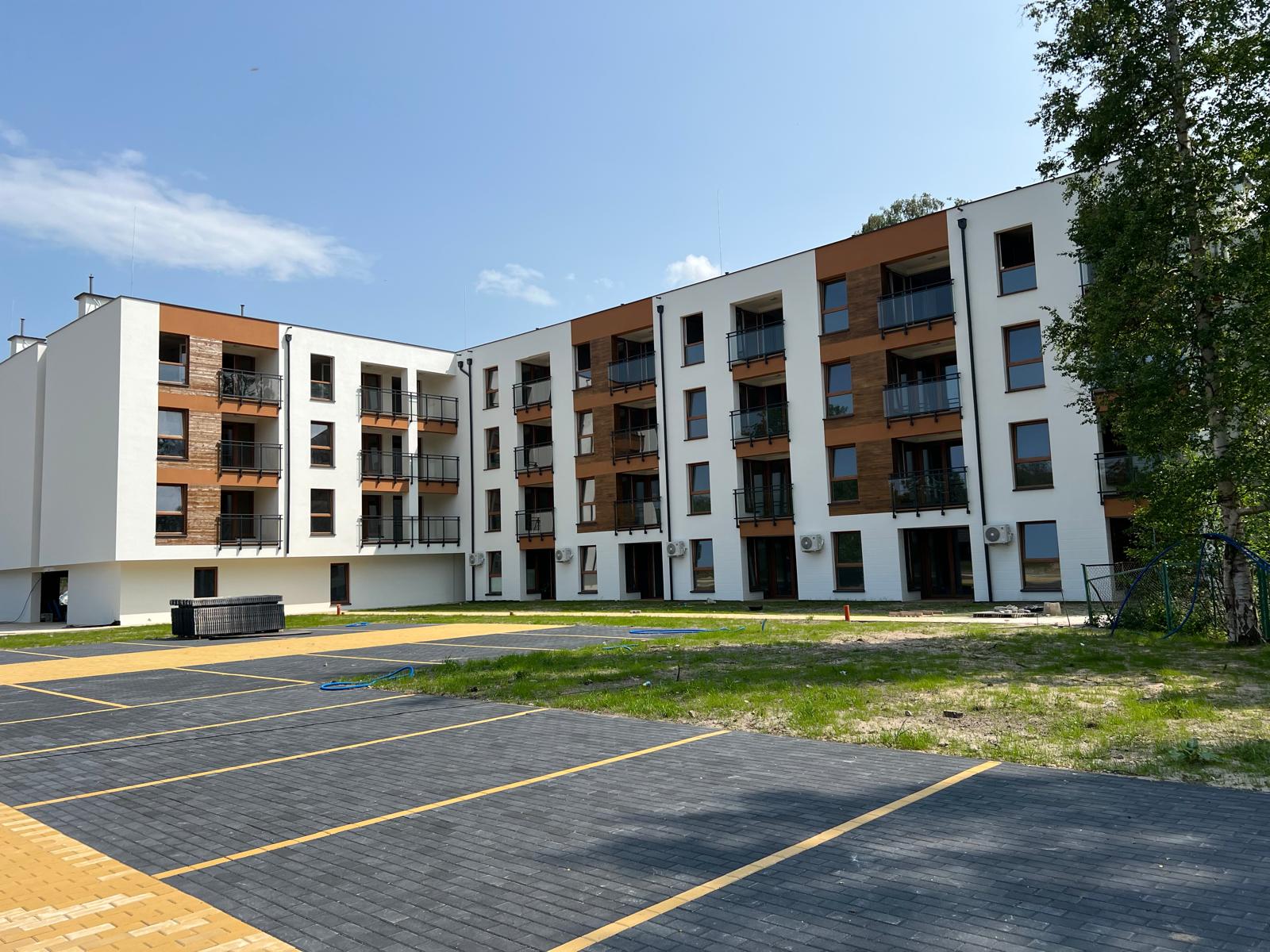

Ostatnie elementy wykończenia na budowie, aktualnie trwają intensywne prace na terenie placu parkingowego

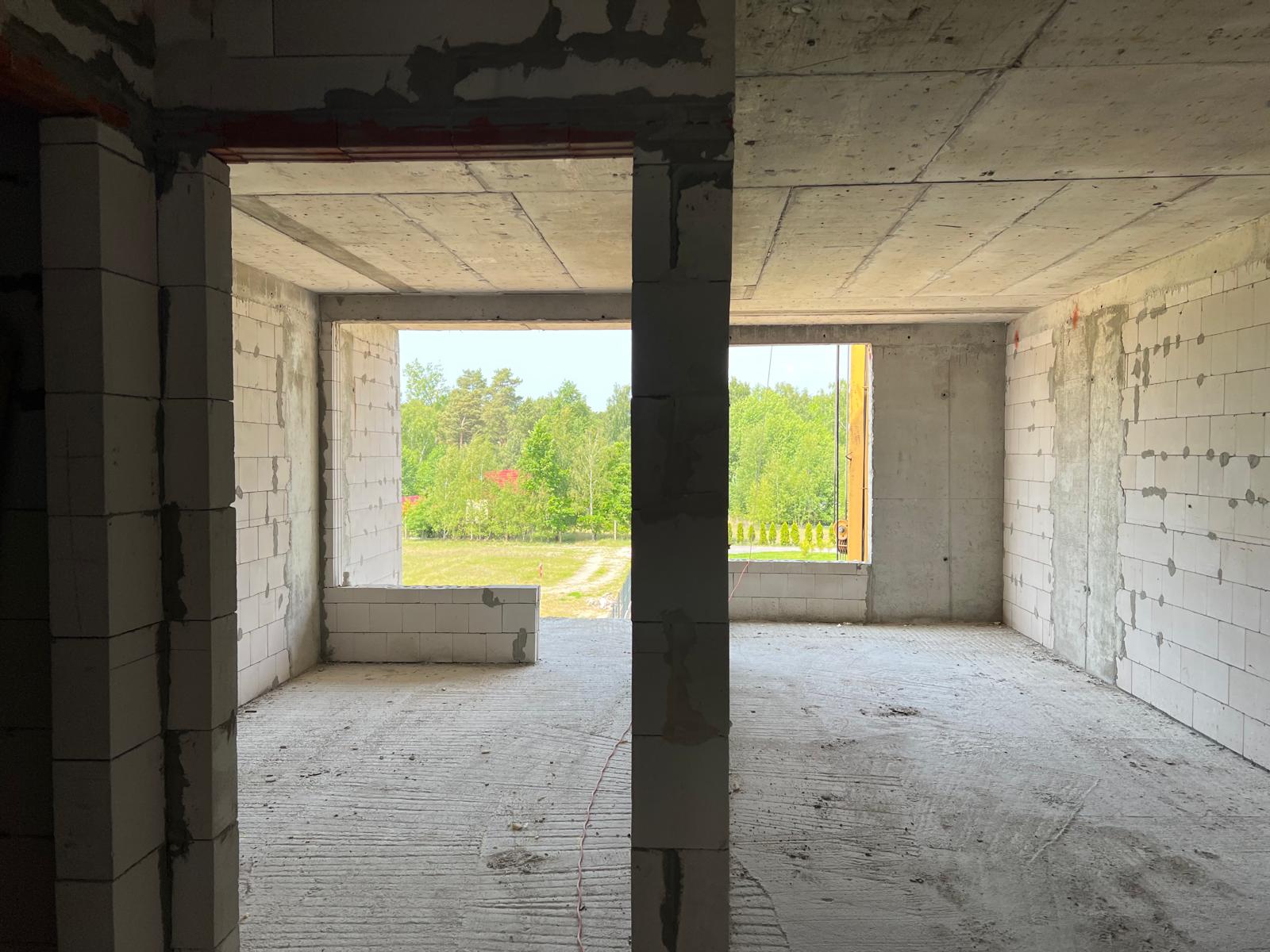

Została wykonana elewacja budynku, położone zostały w całości tynki oraz posadzki w 50% lokali.
Budynek został w całości ocieplony. Położono tynki na kondygnacjach 0, 1 i 2. We wszystkich lokalach rozstały wykonane instalacje elektryczne i hydrauliczne.
Na dachu poza izolacją termiczną wykonane zostały dwie warstwy izolacji wodnej. Instalacje elektryczne i hydrauliczne wykonano w lokalach na kondygnacjach 1-3 i w większości na kondygnacji 4. Wykonano w 50 % elewację, otynkowano 50% mieszkań. Rozpoczęto montaż balustrad.

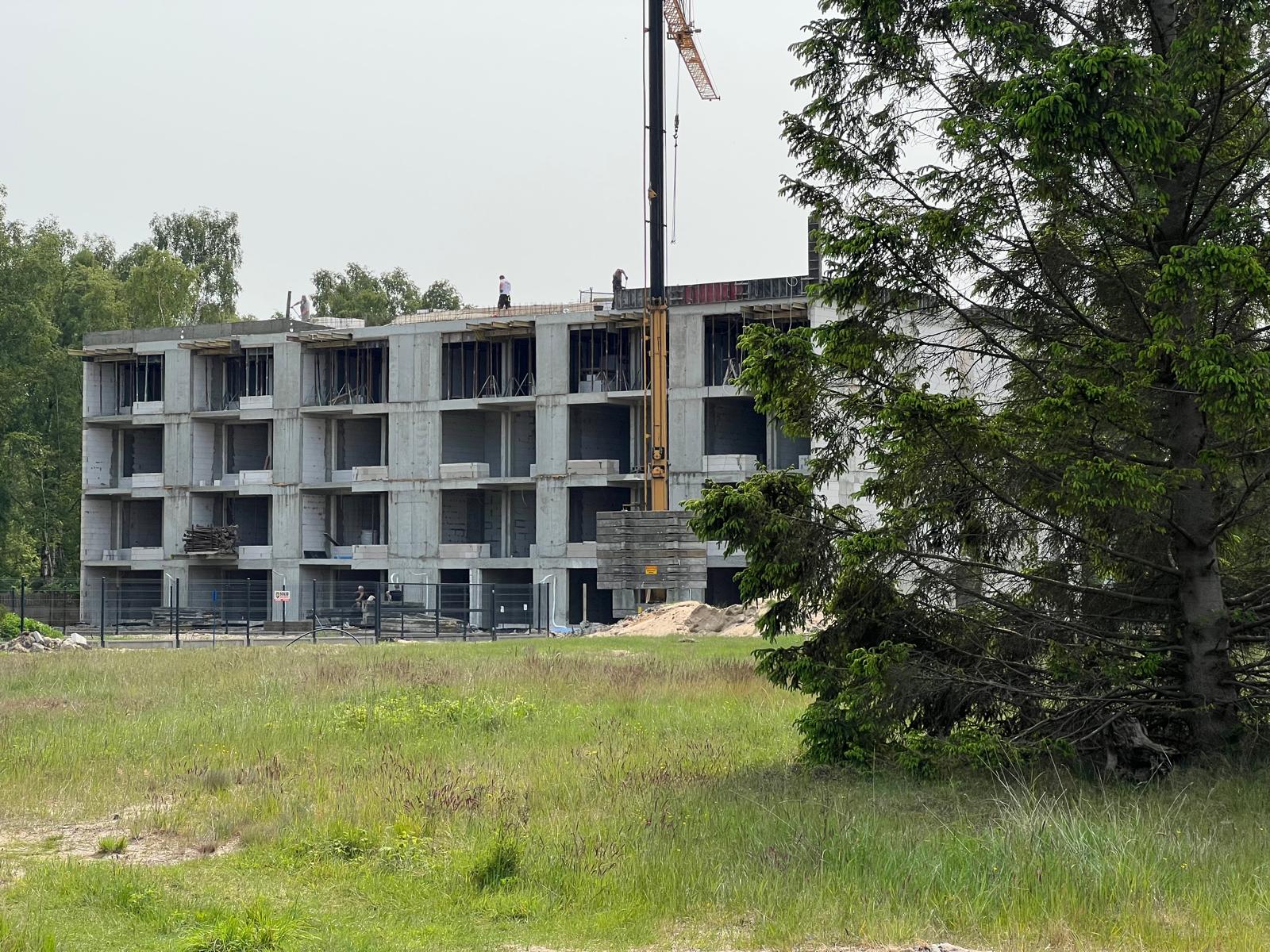

Na dachu zrobiona została warstwa izolacji termicznej oraz spadkowe posadzki. Rozpoczęta została realizacja warstwy izolacji wodnej i obróbki blacharskie. Na parterze i pierwszym piętrze zrealizowane są w mieszkaniach instalacje elektryczne i w większości hydrauliczne. W ponad połowie inwestycji wstawiono już okna. Rozpoczęto tynkowanie mieszkań i ocieplanie budynku styropianem. Na terenie budowy działa obecnie jednocześnie 5 ekip z poza spółki.
Pogoda nam sprzyja. Prace idą zgodnie z planem.

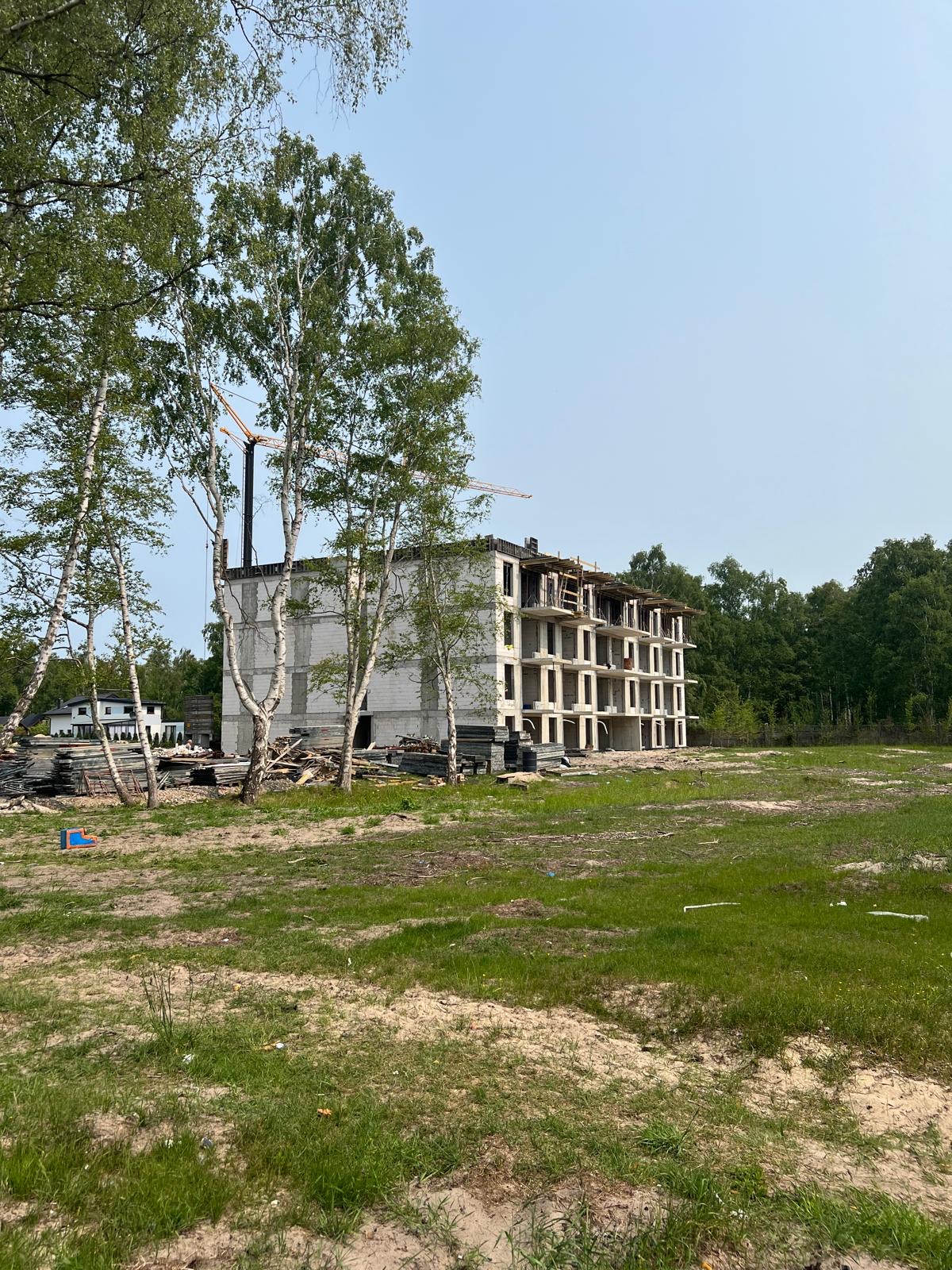

Prace idą w dobrym tempie. Aktualnie kończymy wylewanie stropu nad 1 piętrem i rozpoczęliśmy stawianie ścian 2 piętra.
Został wylany strop na parterze i zaczęto stawiać ściany na pierwszym piętrze.
Pomimo niekorzystnych warunków atmosferycznych prace budowlane cały czas postępują. Aktualnie jest robione zbrojenie stropu nad parterem.
Rozpoczęcie prac ziemnych. Ogrodzenie terenu i budowa drogi dojazdowej. Zainstalowanie dźwigu i kontenerów socjalnych.
Spółka Smart Invest 3 Sp. z o.o. decyzją nr B/663/2022 otrzymała prawomocne pozwolenie na budowę budynku usługowo-mieszkalnego na terenie gminy Mielno.
